申込み済みでも受付されない?系統用蓄電池の接続検討、8月にも「件数上限」へ

〜BESS事業者が確認すべき「未回答件数」と「土地の権利書類」〜

株式会社テクノロジーズ

系統用蓄電池に関する重要情報を無料で公開する専門ニュースサイト「BESS NEWS」はこのたび、電力広域的運営推進機関(OCCTO)が2026年5月12日に公表した「定款、業務規程及び送配電等業務指針」の変更案に対する意見募集結果、および経済産業省・資源エネルギー庁の第10回「次世代電力系統ワーキンググループ」資料をもとに、BESS事業者が確認すべき系統アクセスの実務論点を整理した解説記事『申込み済みでも受付されない?系統用蓄電池の接続検討、8月にも「件数上限」へ〜BESS事業者が確認すべき「未回答件数」と「土地の権利書類」〜』を公開しました。今回の資料で特に重要なのは、系統用蓄電池の接続検討申込みに、同一の系統連系希望者ごとの件数上限が設けられる方向であることです。また、契約申込みのプロセスでは、事業用地の使用権原を証する書類の位置づけが重くなり、連系承諾後の未提出には連系予約取消しのリスクが生じ得るとされています。BESS NEWSでは、今回の変更案を単なる規程改正情報としてではなく、系統用蓄電池の事業開発、用地選定、接続検討、投資判断、案件管理に関わる実務上の重要テーマとして整理しています。特に、「申込み済み」と「受付済み」の違い、2026年8月1日前に申込み済みでも同日時点で未受付なら上限対象になり得る点、エリア別上限数が正式値ではなく参考試算である点を分かりやすく解説しています。

目次

  1. BESS NEWSが今回解説するテーマ
    1-1. OCCTOが公表した規程変更案への意見募集結果
    1-2. BESS事業者が見るべき主な変更点
    1-3. 「決定済み」「施行予定」「参考試算」を分けて確認する重要性

  2. BESS事業者が注目すべき実務ポイント
    2-1. 系統用蓄電池の接続検討に件数上限が入る方向
    2-2. 2026年8月1日前の申込みでも、未受付なら上限対象になり得る
    2-3. 用地の使用権原を証する書類がより重要になる

  3. 実務で誤解しやすい注意点
    3-1. エリア別の上限数は正式値ではなく2026年3月時点の参考試算
    3-2. 「2か月超で必ず即取消し」とは言い切れない
    3-3. 複数候補地での開発は、案件選別と受付済み管理が重要に

1. BESS NEWSが今回解説するテーマ

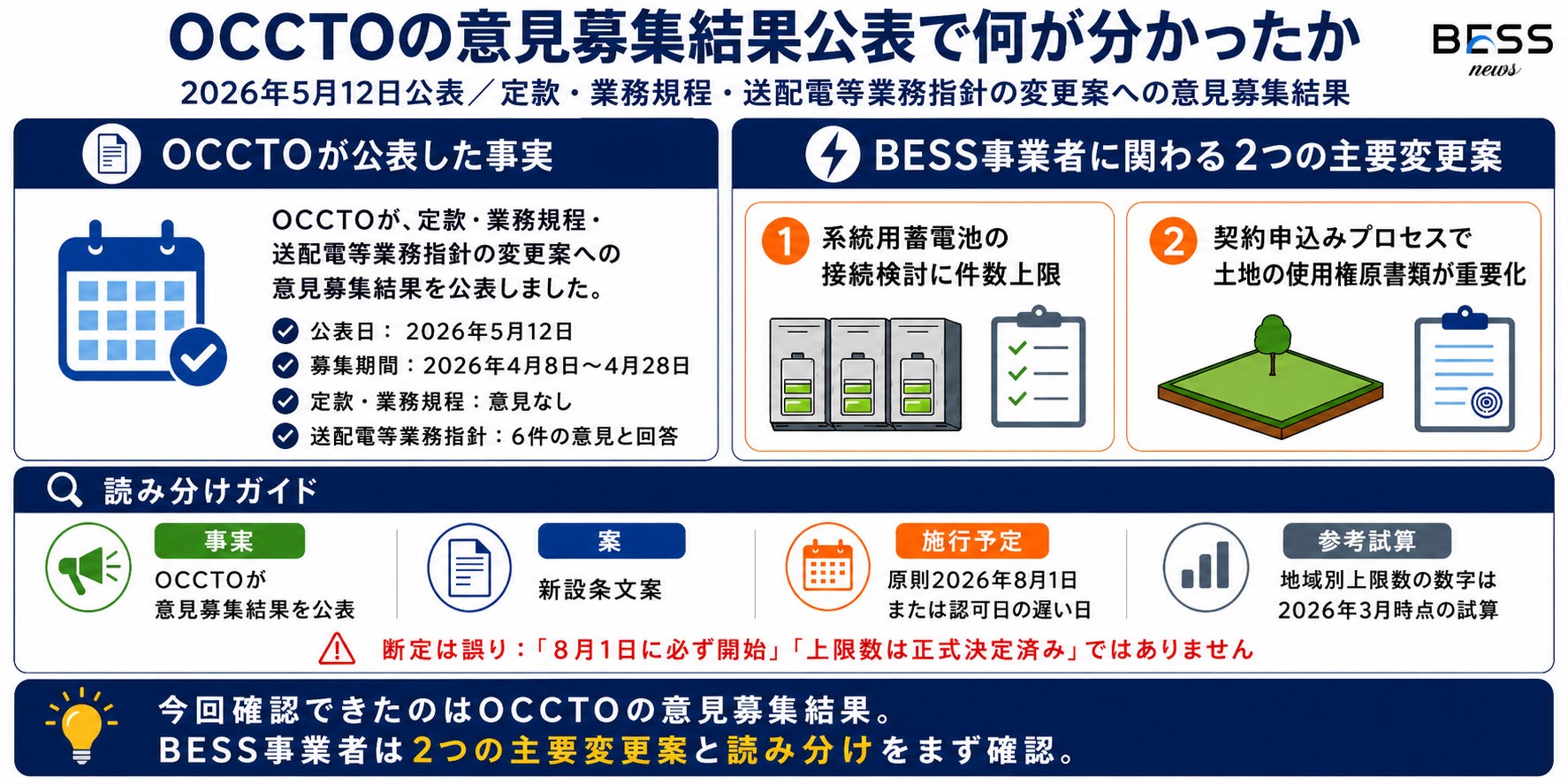

今回のBESS NEWS記事では、OCCTOが公表した「定款、業務規程及び送配電等業務指針」の変更案に対する意見募集結果と、経済産業省・資源エネルギー庁の第10回「次世代電力系統ワーキンググループ」資料をもとに、系統用蓄電池の系統アクセスに関する実務上の変更点を整理しています。OCCTOの公表ページによると、意見募集は2026年4月8日から4月28日まで実施されました。定款と業務規程の変更案に対して受領した意見はありませんでした。一方、送配電等業務指針の変更案に対しては意見が寄せられ、回答表では6件の意見とOCCTOの回答が示されています。BESS事業者が特に確認すべき変更点は、大きく2つです。


1つ目は、系統用蓄電池の接続検討申込み件数に上限が設けられる方向であることです。接続検討とは、蓄電池を電力系統につなげるか、必要な工事、工期、概算工事費などを確認する手続きです。
2つ目は、契約申込みのプロセスで、事業用地の使用権原を証する書類が重要になることです。使用権原とは、その土地を使う法的な権利のことで、たとえば所有権や賃借権などが考えられます。


今回の制度変更は、BESS開発において「本当に事業化する可能性が高い案件か」「その土地で実際に事業を行えるのか」を、これまで以上に重視する方向を示すものといえます。一方で、記事化にあたっては、決定済みの事実、変更案、施行予定、参考試算を混同しないことが重要です。施行日は原則として、2026年8月1日または経済産業大臣の認可を受けた日のいずれか遅い日とされています。そのため、「2026年8月1日に必ず始まる」と断定するのではなく、「2026年8月1日にも施行予定」と整理する必要があります。

2. BESS事業者が注目すべき実務ポイント

今回の変更案では、業務規程第71条の2と送配電等業務指針第81条の2を新設し、系統用蓄電池の接続検討申込み件数に上限を設ける内容が示されています。対象となる系統用蓄電池は、蓄電設備のうち送電系統に接続するものです。また、発電設備や需要設備と併設する蓄電設備であっても、設備容量などを踏まえて一般送配電事業者等が認めるものは対象に含まれます。送配電等業務指針第81条の2案では、同一の系統連系希望者からの接続検討申込みについて、まだ接続検討の回答が出ていない件数が、一般送配電事業者等が公表する上限を超える場合、超過分について、申込書類の確認、接続検討申込みの受付、検討料の額の通知を行わないとされています。ここで重要なのは、「申込み済み」と「受付済み」は違うという点です。申込み済みとは、事業者が書類を提出した状態です。受付済みとは、一般送配電事業者等が申込書類を確認し、接続検討の受付に進んだ状態です。METI資料では、2026年7月31日時点で上限数を超えて受付済みの案件は、従来どおり接続検討の回答を行う整理が示されています。

一方で、2026年8月1日より前に申込みが行われていても、2026年8月1日時点で受付されていない案件には上限数を適用するとされています。つまり、実務上の分かれ目は「2026年8月1日前に申込みをしたかどうか」ではなく、「2026年8月1日時点で受付済みになっているかどうか」です。上限数の考え方は、接続検討が急増する以前の過去年度における、一事業者あたり3か月間の接続検討受付件数をもとに、「平均値+2σ」または「最低5件」のいずれか高い方とされています。ただし、実際の上限数は、各一般送配電事業者等が設定・公表する整理です。METI資料では、2026年3月時点の参考試算として、北海道5件、東北6件、東京11件、中部5件、北陸8件、関西10件、中国5件、四国5件、九州8件、沖縄は「—」と示されています。ただし、これは正式値ではありません。実際の上限数とは異なる可能性があるため、BESS事業者は各一般送配電事業者等の正式公表を確認する必要があります。

もう1つの重要な変更点は、用地の使用権原を証する書類です。OCCTO説明資料では、系統アクセス業務のうち契約申込みのプロセスにおいて、事業用地における使用権原を証する書類の提出を要件として追加すると説明されています。FIT/FIP電源はすでに制度上、使用権原を証する書類の提出が求められているため、今回の見直しでは、FIT/FIP電源を除く発電設備等、系統用蓄電池を含む案件が対象とされています。送配電等業務指針第97条案では、系統連系希望者が連系承諾後、2か月を超えて発電設備等を設置する用地の使用権原を証する書類を提出しない場合、一般送配電事業者等は連系予約を取り消すことができるとされています。ただし、2か月以内の提出が合理的に困難であると認められる場合は、一般送配電事業者等が別途定める期間が適用されます。そのため、正確には「2か月を超えたら必ず即取消し」ではなく、「2か月超の未提出は連系予約取消しリスクになる。ただし合理的に困難な場合の例外がある」と整理する必要があります。

3. 実務で誤解しやすい注意点

今回の変更案で誤解しやすいのは、エリア別の上限数を正式値として扱ってしまうことです。東京11件、関西10件などの数字は、2026年3月時点の参考試算です。各エリアの正式な上限数は、各一般送配電事業者等が設定・公表する整理です。BESS NEWSでは、記事内でこうした数字を扱う場合は、必ず「2026年3月時点の参考試算」と明記する必要があると整理しています。

また、用地の使用権原を証する書類についても、「契約申込みの瞬間にすべての書類が必ずそろっていなければならない」と断定するのは避けるべきです。OCCTO説明資料では「契約申込みのプロセスにおいて」用地の使用権原を証する書類の提出を要件として追加するとされています。一方、条文案では、連系承諾後2か月を超えて提出しない場合の連系予約取消しが示されています。そのため、BESS事業者としては、「契約申込みのプロセスで用地権原書類の位置づけが重くなり、連系承諾後の未提出には取消しリスクがある」と捉えることが重要です。さらに、既設設備や更新案件の扱いについては、今後の確認が必要です。OCCTOが公表した意見募集結果では、既存設備の改修、既設発電所の更新・リニューアル、既設水力発電所の増出力、長期間運転している旧来発電所などについて、使用権原書類の提出省略や対象範囲の限定を求める意見が示されました。これに対してOCCTOは、国と連携して検討し、検討結果を本規定の施行期日までに別途公表する予定と回答しています。

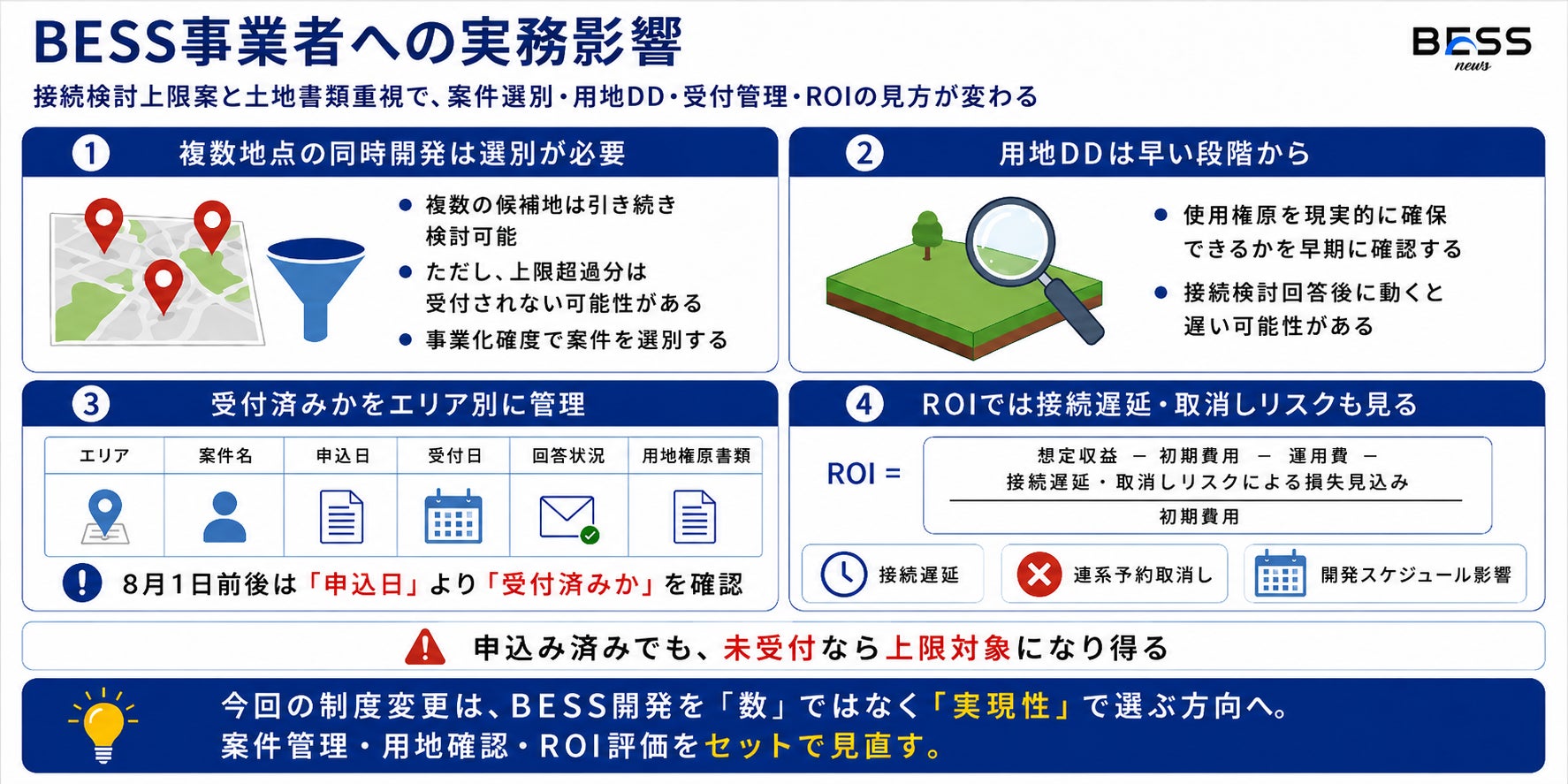

BESS開発の実務では、複数の候補地で接続検討を出し、結果を見ながら有望案件に絞る進め方があります。系統空き容量、工事負担金、工期が読みにくい場合、複数地点を検討すること自体は合理的です。しかし、今回の上限ルールが運用されると、同一の系統連系希望者について未回答件数が上限を超える場合、超過分は受付されない可能性があります。したがって、BESS事業者は、候補地を単に増やすのではなく、事業化の確度が高い案件を選別する必要があります。あわせて、エリア、申込者名、案件名、申込日、受付日、検討料通知の有無、接続検討回答の有無、用地権原書類の準備状況を一覧で管理することが重要です。今回の変更は、単なる事務手続きの変更ではありません。BESS開発の入口である系統アクセスを、より実現性重視に変える制度変更と見るべきです。BESS NEWSでは、こうした一次情報を、事業開発、投資判断、用地デューデリジェンス、案件管理の現場で使える情報として整理しています。

【記事内で参照した主な一次情報】

  • 電力広域的運営推進機関(OCCTO)
    「<募集終了>定款、業務規程及び送配電等業務指針の変更案に対する意見募集の結果」

  • 電力広域的運営推進機関(OCCTO)
    「定款、業務規程及び送配電等業務指針 変更案の概要について」

  • 電力広域的運営推進機関(OCCTO)
    「業務規程 新旧対照表」

  • 電力広域的運営推進機関(OCCTO)
    「送配電等業務指針 新旧対照表」

  • 電力広域的運営推進機関(OCCTO)
    「送配電等業務指針の変更案に対して受領した御意見・質問等と本機関の回答」

  • 経済産業省 資源エネルギー庁
    「系統用蓄電池をはじめとする発電等設備の迅速な系統連系に向けた対応について」
    第10回 次世代電力系統ワーキンググループ 資料2

【重要なテーマ解説】

今回のテーマで重要なのは、系統用蓄電池の開発を「土地を確保して、接続検討を出せば進む案件」と単純に捉えないことです。系統用蓄電池の事業化には、土地、系統接続、工事負担金、工期、市場参加、収益モデル、資金調達など、複数の条件が関わります。今回の変更案では、その入口である接続検討と契約申込みの段階で、案件の実現可能性がより強く問われる方向が示されています。特に、2026年8月1日前後は、申込日だけでなく「受付済みかどうか」を確認することが重要です。また、用地の使用権原を証する書類についても、連系承諾後に慌てて確認するのではなく、候補地選定の初期段階から、土地を使う権利を確保できる見込みがあるかを確認する必要があります。BESS NEWSでは、制度変更を単なるニュースとして扱うのではなく、BESS事業者が実務で確認すべき項目に落とし込んで発信しています。

【この記事は、こんな方におすすめです】

この記事は、系統用蓄電池の開発事業者、事業企画担当者、系統接続を検討している事業者、アグリゲーション事業者、EPC事業者、土地開発担当者におすすめです。また、BESS案件に融資・出資する金融機関、投資家、アセットマネージャー、スポンサー企業にとっても、接続遅延リスクや連系予約取消しリスクを確認するうえで重要なテーマです。特に、次のような案件では早い段階で確認しておきたい内容です。
・複数の候補地で接続検討を出しているBESS案件
・同一の系統連系希望者として複数エリアに申込みを行っている案件
・2026年8月1日前後に接続検討の申込み・受付が重なる案件
・用地の所有権、賃借権、地権者合意などの確認が未了の案件
・接続検討回答後に土地書類を確認する前提で進めている案件
・ROI計算に接続遅延や連系予約取消しリスクを織り込んでいない案件
BESS NEWS本編では、こうした案件で確認すべきポイントを、一次情報ベースで整理しています。
