「地上の太陽」ITER、6基目の真空容器セクターモジュールの据付が行われ、3分の2の据付が完了-数百万件のデータが支えた、1,400トンの精密据付-
世界最大の核融合実験炉ITERで、9基中6基の真空容器セクターモジュールが据え付けられたことにより、トカマクピット内は3分の2の据え付けが完了しました。

南フランスのサン・ポール・レ・デュランスでは、将来のクリーンで持続可能なエネルギー源として期待されるフュージョンエネルギーの実現に向けて、日本、欧州連合(EU)、米国、中国、韓国、インド、ロシアの7極(世界30ヶ国以上)が協力し、世界最大の核融合実験炉ITER(イーター)の建設が進められています。
※ ITER計画 については ITER日本国内機関Webサイト をご参照ください。

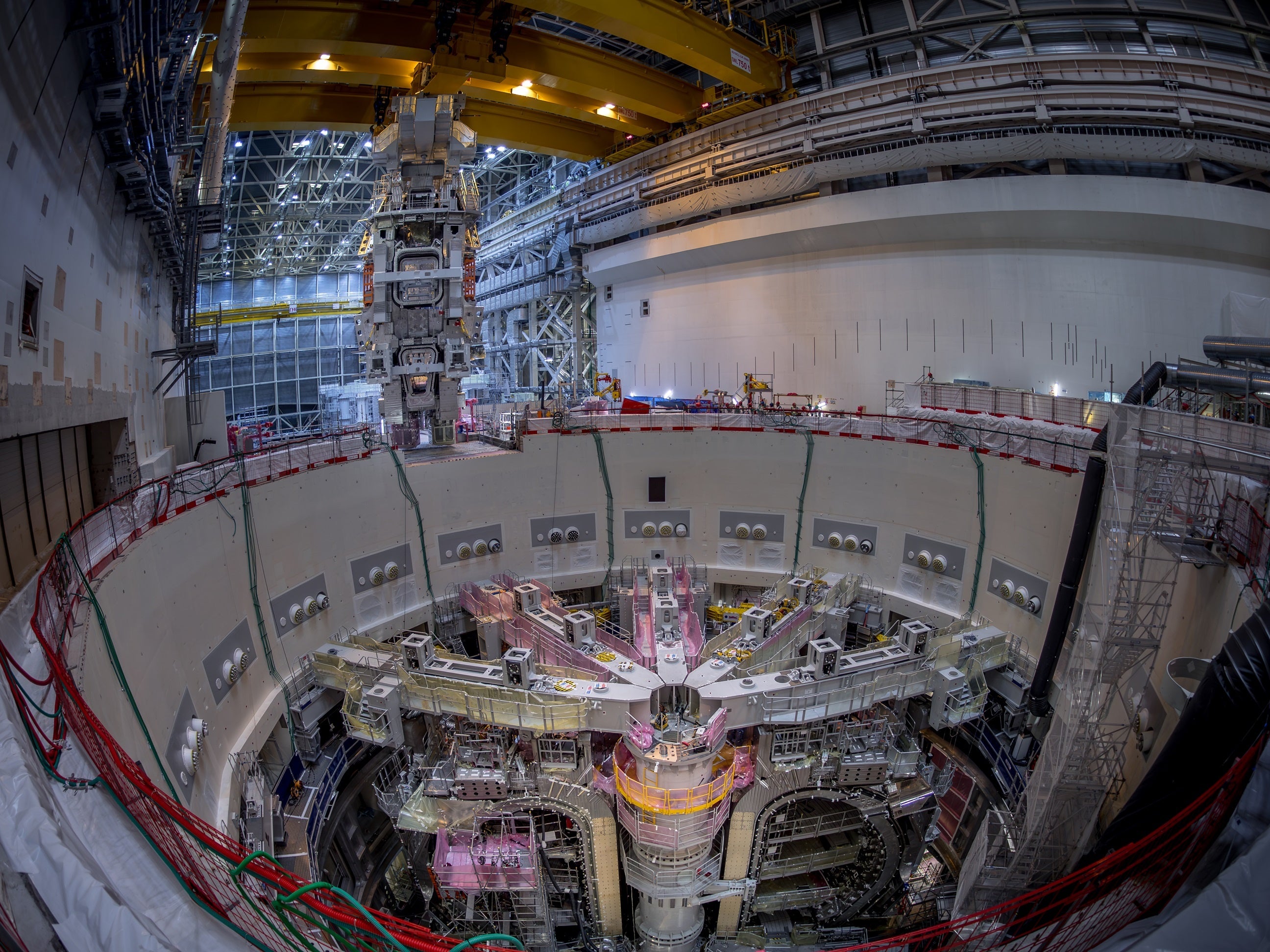

ITERはトカマクと呼ばれる世界最大の実験装置で、その中心にある真空容器は、40°の巨大なセクターモジュール9基を精密に組み合わせることで完成します。
※以下の記事は、ITER機構 Newsline を翻訳(一部編集)したものです。

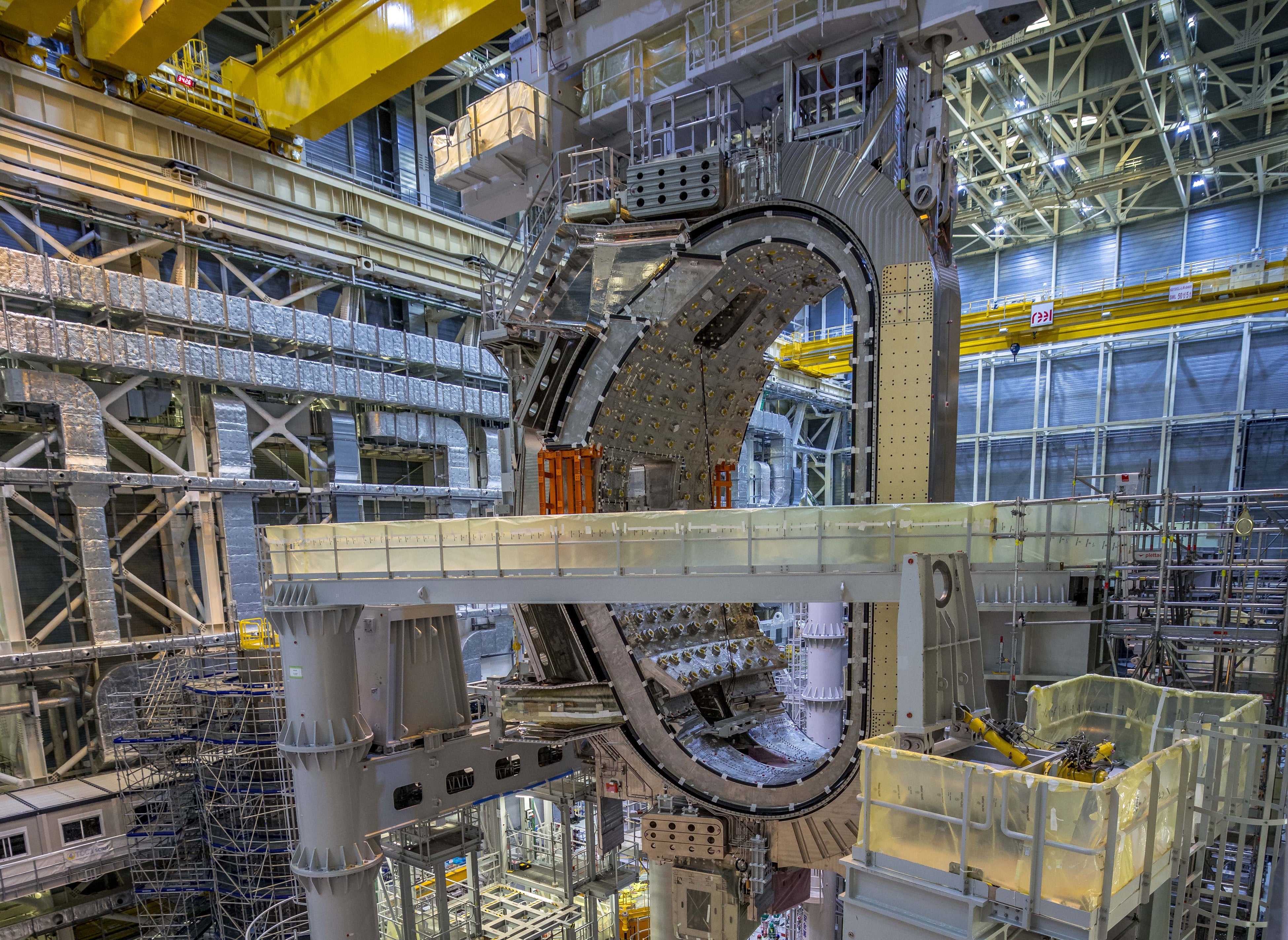

2026年7月28日、6基目の真空容器セクターモジュールの据付が完了

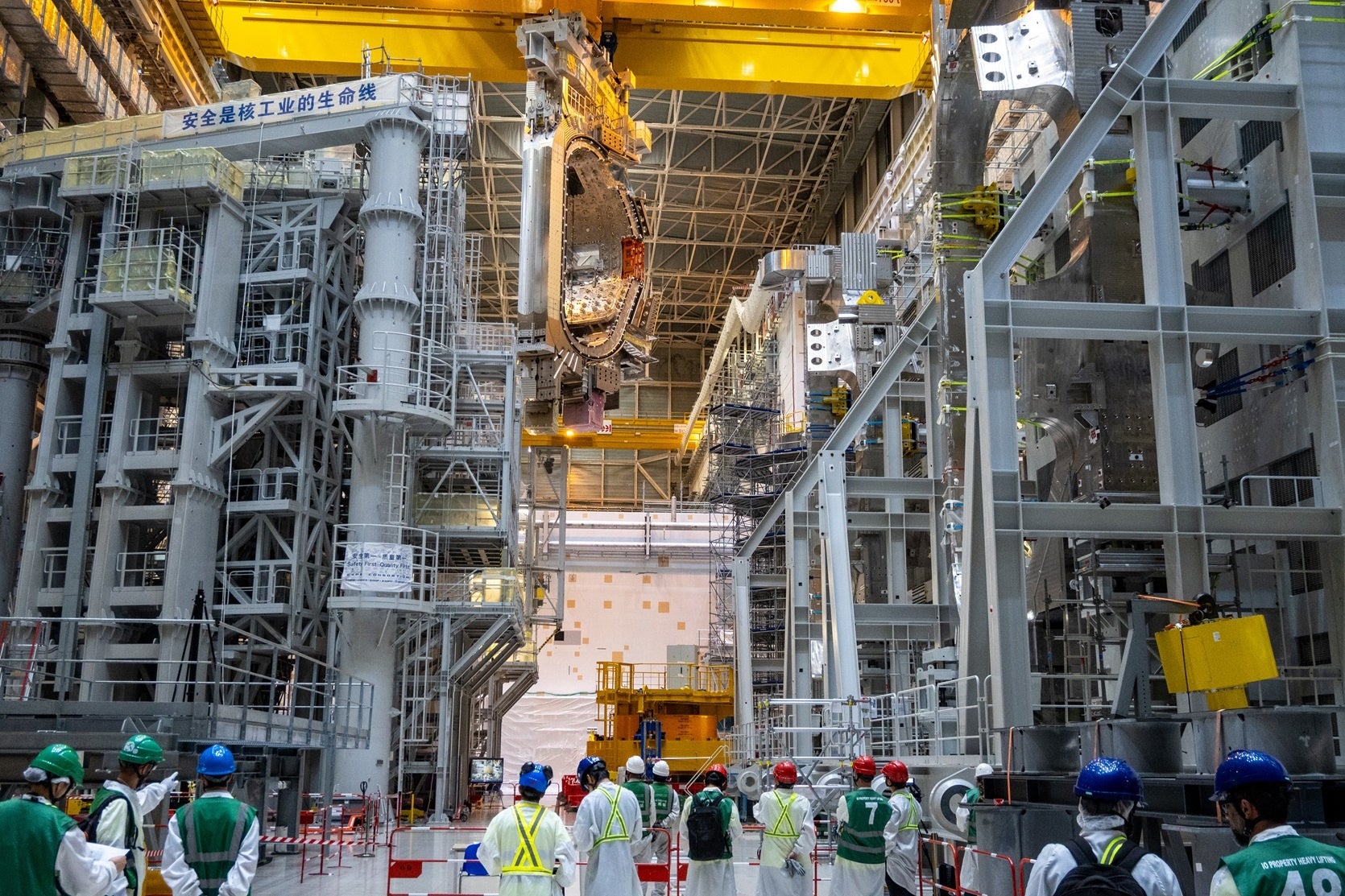

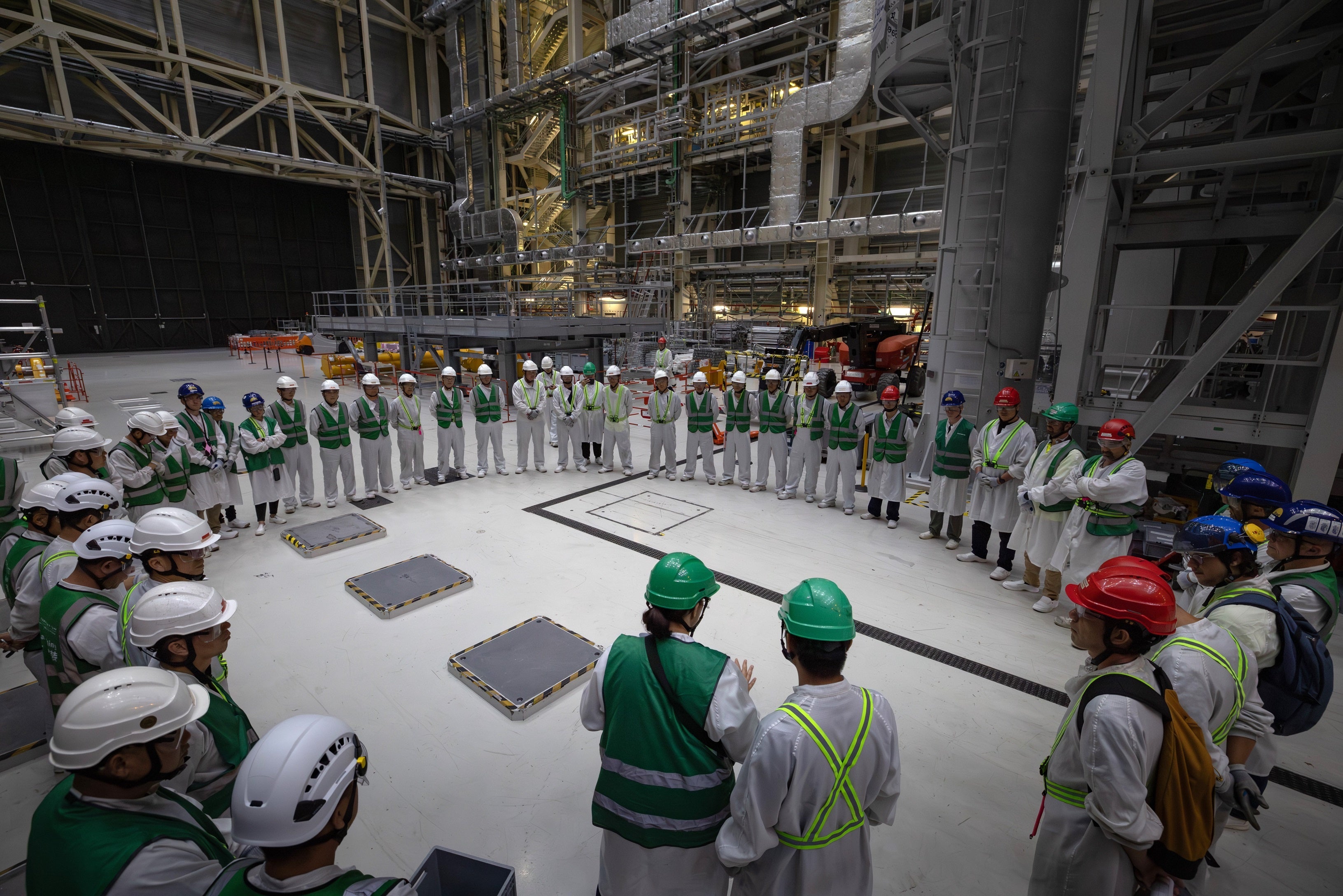

約30時間に及ぶ今回の大規模な吊り上げ作業には100人を超える関係者が参加し、トカマクセクターモジュール#1(トカマクピットへ搬入される9基のうち6基目)は、7月28日、安全に据え付けられました。

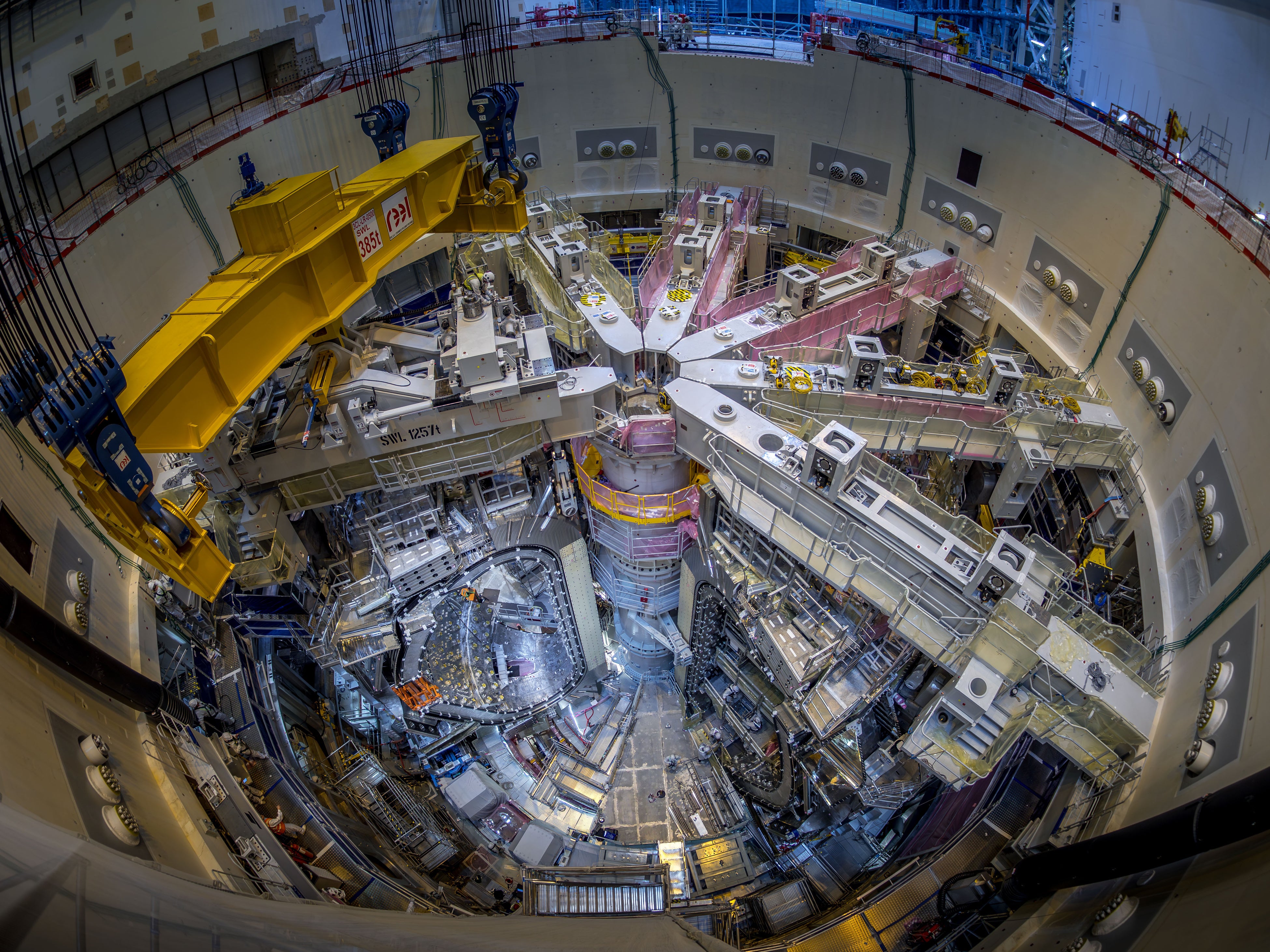

今回の吊り上げ作業は、ITERの組立における二つの重要な節目となりました。

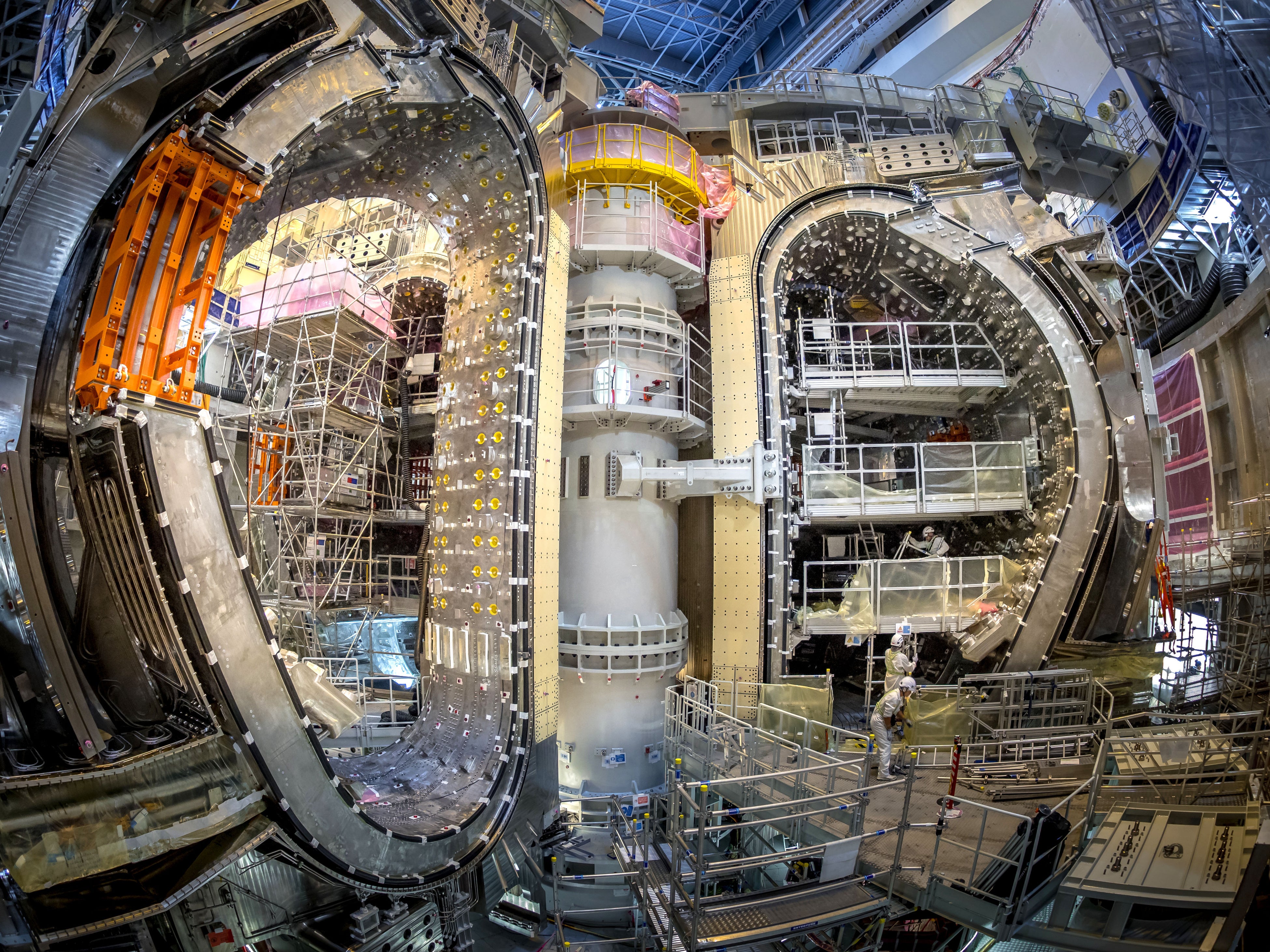

プラズマチャンバー全体の3分の2の組立が完了するとともに、韓国が製作した最後の真空容器セクターの据付も完了しました。

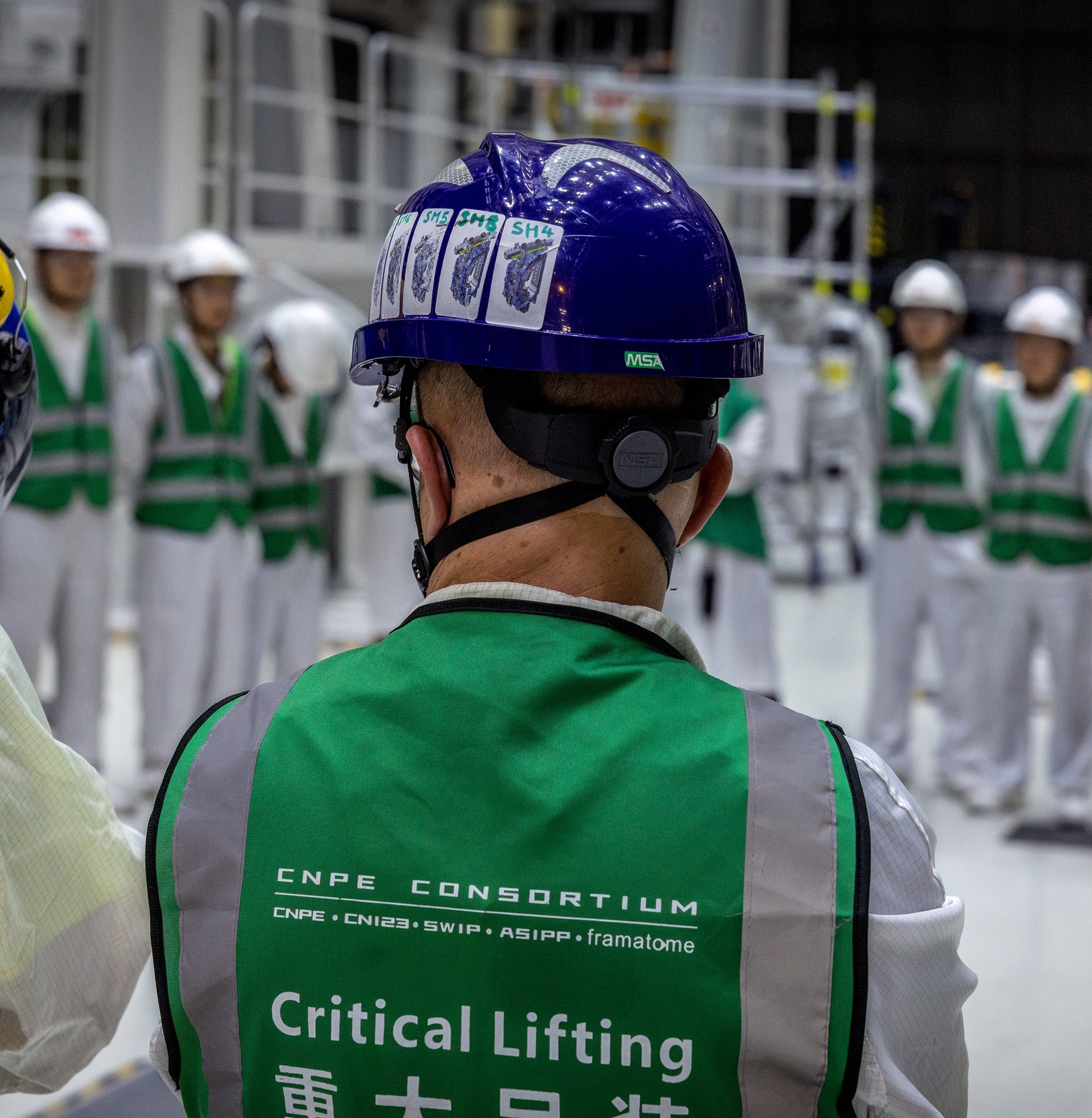

今回の作業を統括した
主任建設マネージャー
マチュー・ドゥメイエール氏
「セクターモジュールの準備開始からトカマクピットへの搬送完了まで、すべての工程は綿密に計画され、着実に実行されました。このプロセスに携わった多くのチームの努力のおかげで、重要なマイルストーンを達成することができました。」

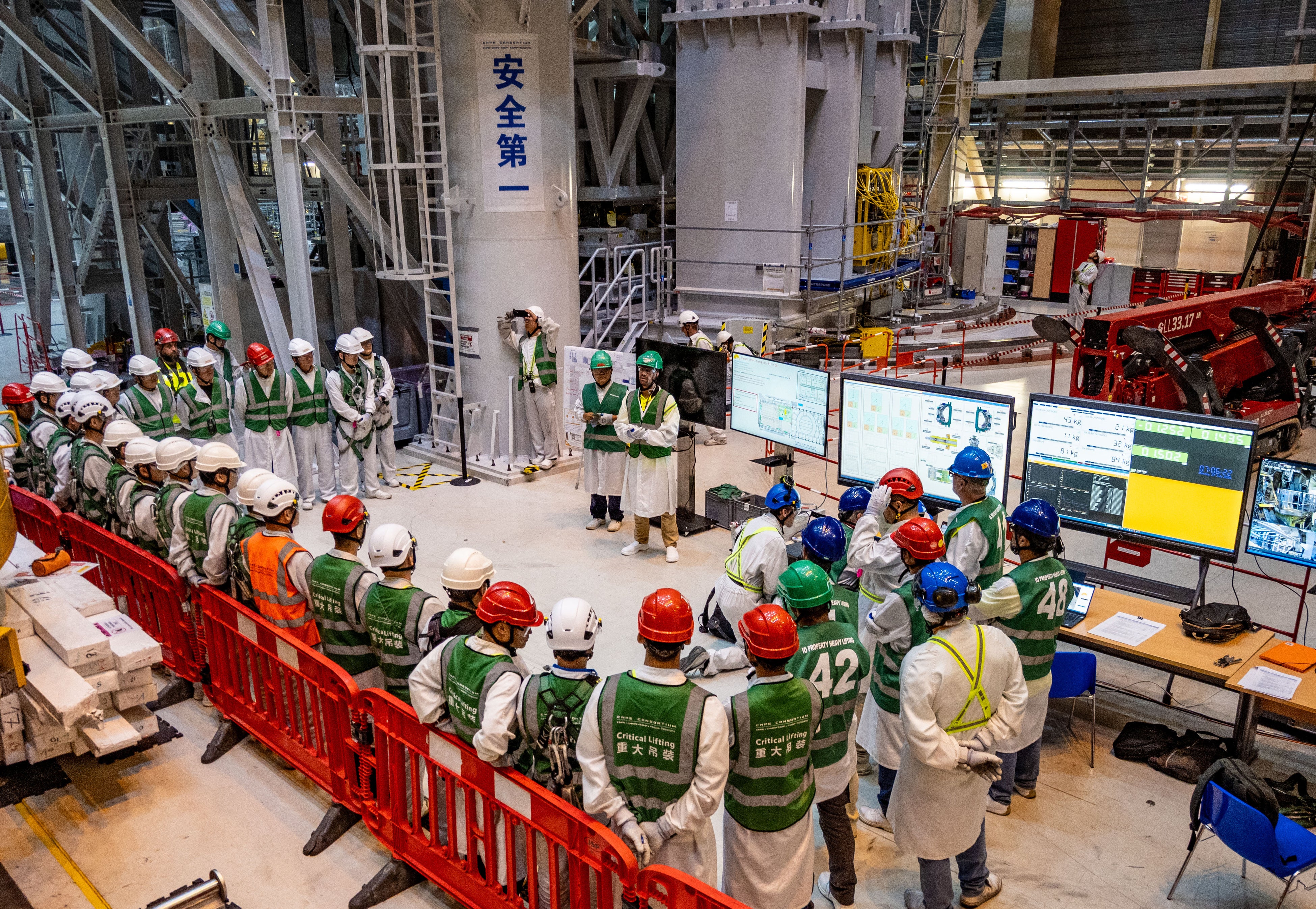

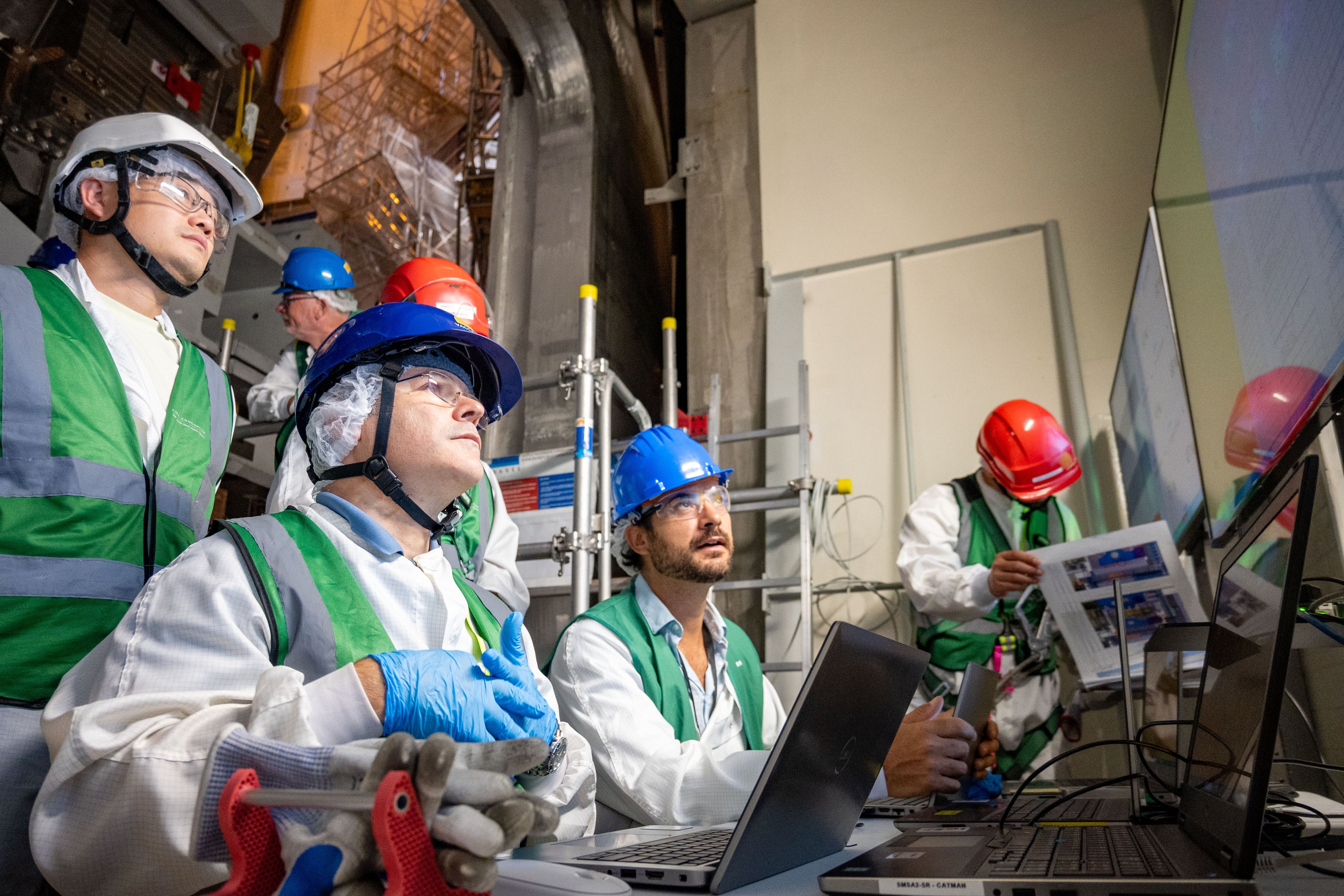

ITERのセクターモジュールの吊り上げ作業は、クレーンオペレーターや測量担当者、安全管理担当者、エンジニアなどが4交代で連携しながら、24時間体制で安全かつ正確に進められています。その中でも「管制デスク」は、約1,400トンのセクターモジュールが吊り上げられる瞬間や、据え付け直前の重要な工程で、機器の動きや変形をリアルタイムで監視する重要な役割を担っています。

管制デスクでは、数十種類のセンサーから得られるデータを、これまでの吊り上げ実績やコンピューター解析による予測値と比較しながら監視しています。想定外の動きが確認された場合は作業を中断して原因を分析・補正し、安全を確認した上で作業を再開することで、高精度かつ安全な据え付けを実現しています。

6基全てのセクターモジュール据付を担当/管制デスク
ジョルディ・ウッチェス氏
「セクターモジュールの吊り上げ作業で起きている最も重要なことの多くは、目で見ることができません。だからこそ、吊り上げのそれぞれの局面で最も重要な数値に集中しなければならないのです。常に誰かが、その数値を監視していなければなりません。」

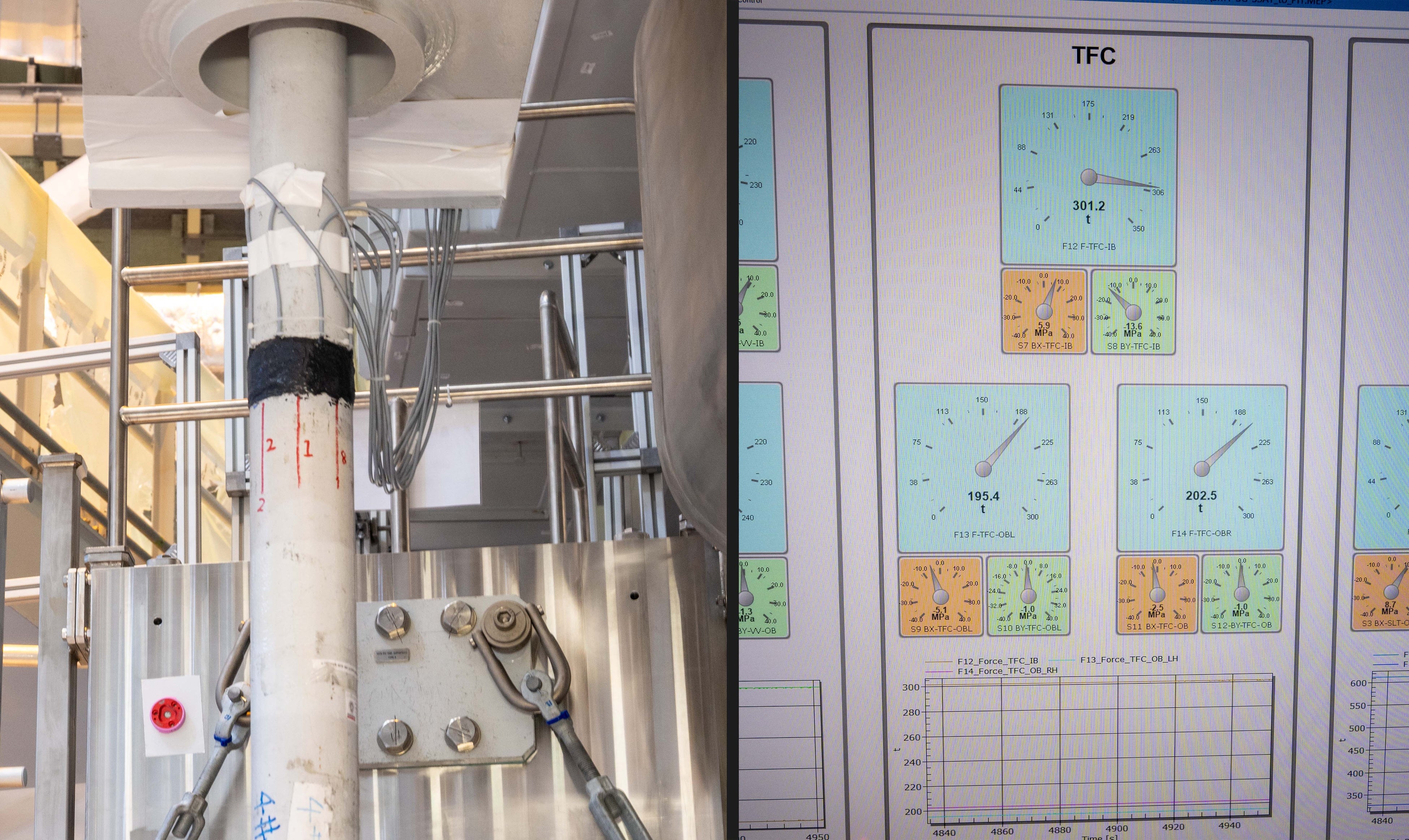

管制デスクでは、ひずみや荷重、位置、傾きなどを測定する数十種類のセンサーからデータを取得しています。センサーは1秒間に10回データを記録し、吊り上げ作業中には数百万件ものデータが生成されます。高精度な計測機器により、わずかな変化も捉えながら、安全な作業を支えています。
こうした膨大なデータを専用ソフトウェアで管理・解析しているのが、ITER機構の組立エンジニア、アレッサンドロ・ヴァッカーロ氏です。グラフィックデザインと情報技術の経験を生かして開発した専用ダッシュボードを活用し、リアルタイムで状況を把握することで、安全で確実な吊り上げ作業を支えています。

ITER機構の組立エンジニア
アレッサンドロ・ヴァッカーロ氏
「私たちは、データを分かりやすくしました。ダッシュボードは、単に情報を表示するだけのものではありません。オペレーターが瞬時に理解できる形で、必要な情報を表示しなければならないのです。私たちは、データの量を増やすことよりも、データの質を高めることの方が有効であることを学びました。」

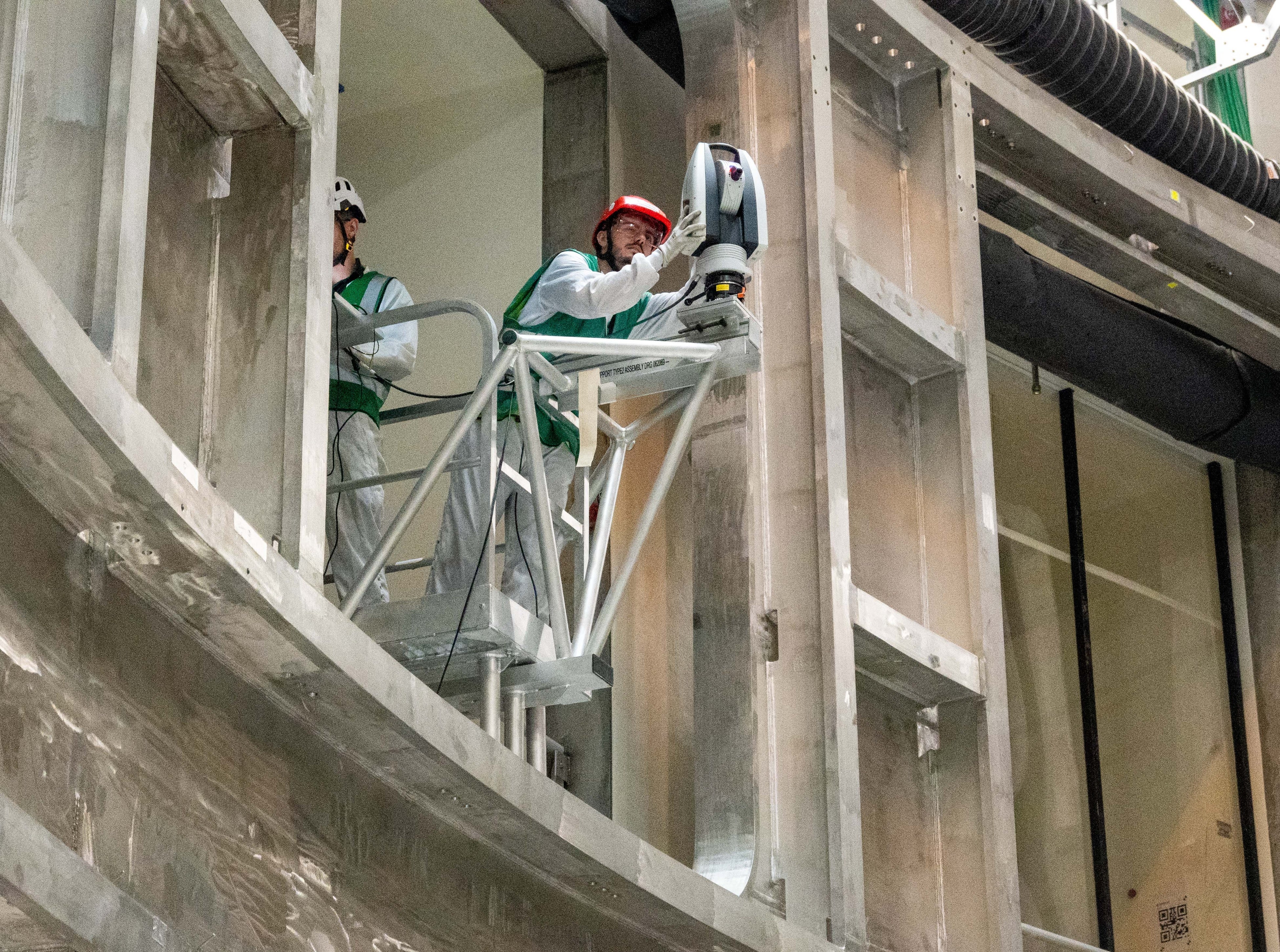

管制デスクのチームは、吊り上げ作業に先立ち、5月からセンサーの設置や基準データの取得、予測データやチェックリストの作成など、入念な準備を進めてきました。

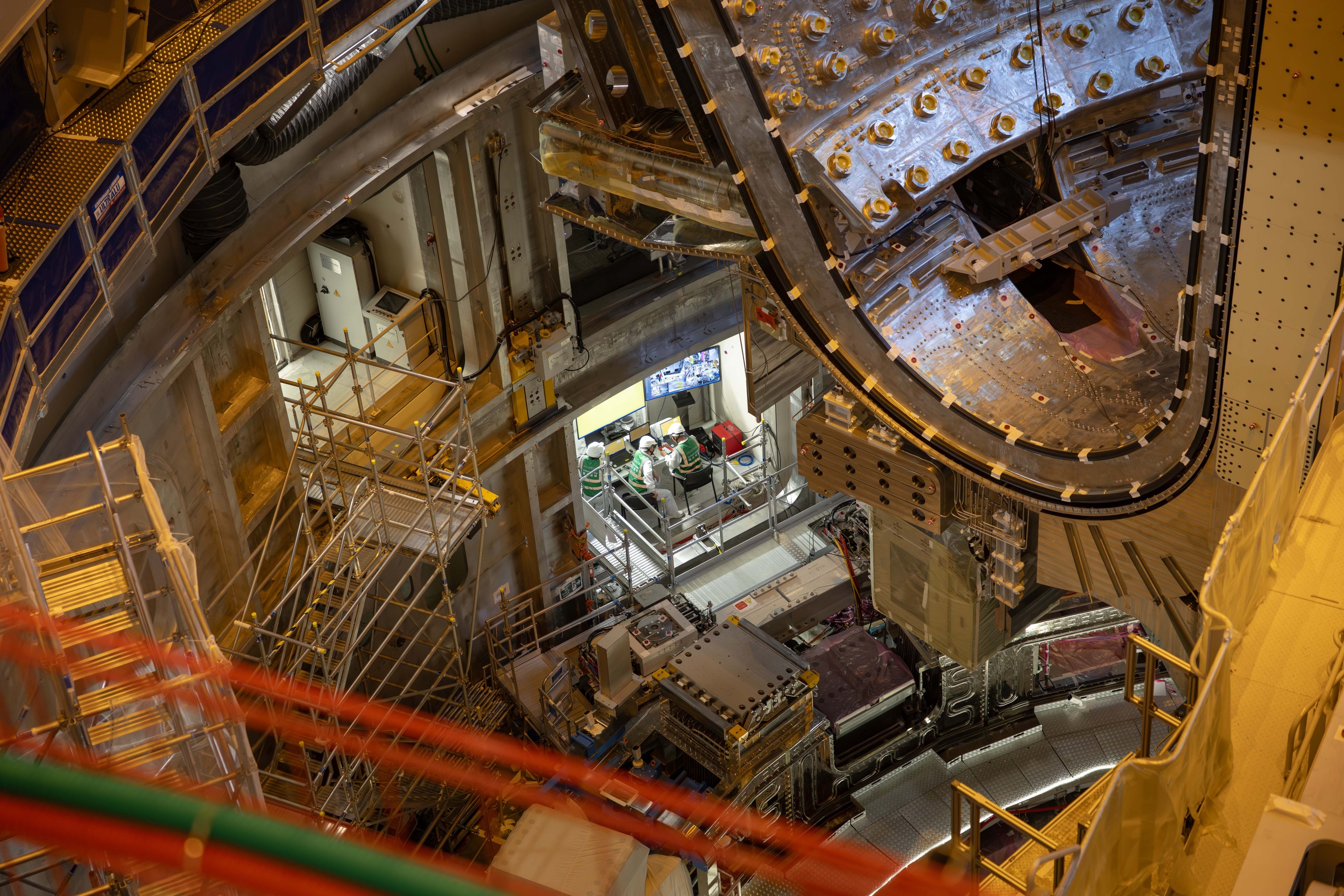

吊り上げ当日は、組立ホールからトカマクピットへの搬送に合わせて管制デスクも移設し、セクターモジュールの荷重分布や機器同士の接触の有無をリアルタイムで監視することで、安全な据え付けを支えました。
今回、セクターモジュール#1の据え付け完了により、
すでにトカマクピットへ据付完了している5基(#4、#5、#6、#7、#8)に加えて、
トカマクピット内のセクターモジュールは計6基となりました。
年内に7基目のセクターモジュールを据え付ける予定であり、ITER組立は着実に前進しています。

【引用元】
ITER機構サイト ITER NEWSLINE|Sector Module Lift Millions of data points, one successful lift
https://www.iter.org/node/20687/millions-data-points-one-successful-lift
(29 Jul 2026)
ITER NEWSLINE 日本語訳|6つ目の真空容器セクターモジュールの据付が完了
https://www.fusion.qst.go.jp/ITER/io/iter_newsline_ja_017.html
ITER機構プレスリリース「TWO-THIRDS OF ITER TOKAMAK CORE NOW IN PLACE(ITERトカマク炉心の3分の2が設置完了)」(29 Jul 2026)はこちらからご覧ください。
